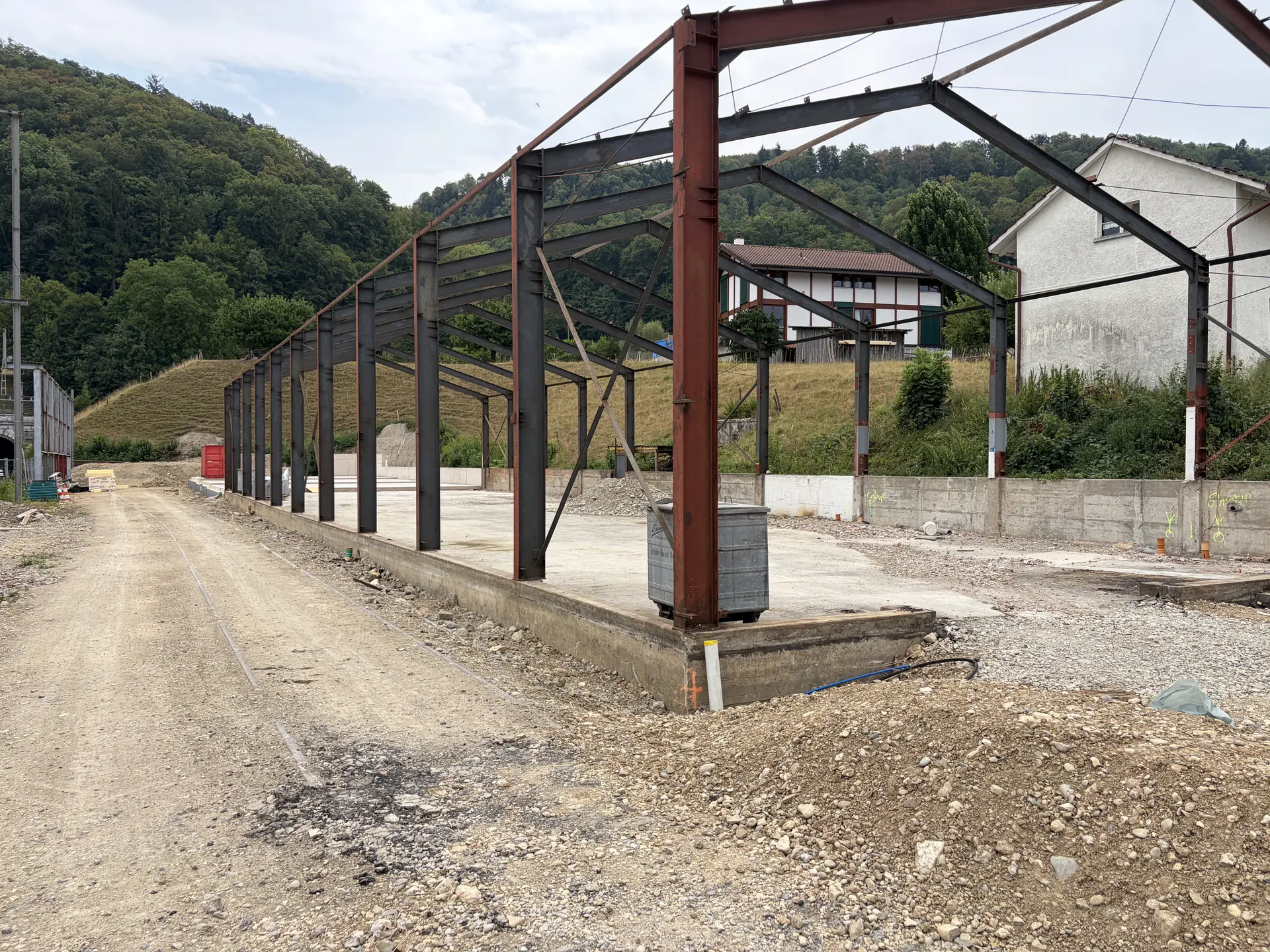

Gewerbezentrum Homburg: die Struktur steht frei

Zwischenstand auf der Baustelle in Läufelfingen: Die alten Paneele sind entfernt, die Stahlkonstruktion steht frei, der hintere Anbau ist betoniert und der Hang gesichert.

Gewerbezentrum Homburg: die Struktur steht frei

Der Umbau des Gewerbezentrums Homburg in Läufelfingen läuft seit dem 1. April 2026. Wo früher die «Zuckeri» und später eine Stahlbiegehalle standen, entstehen neun Gewerbeeinheiten und der Güterschopf. Hier der Stand der Arbeiten im August 2026.

Die alten Paneele sind entfernt, die Stahlkonstruktion steht frei. Sie bleibt und wird instand gesetzt, danach kommt die neue, gedämmte Hülle darauf. Das ist der Kern des Vorhabens: Die tragende Substanz bleibt erhalten, statt sie abzureissen. Die graue Energie bleibt damit im Gebäude, ökologisch wie ökonomisch war das der überzeugendere Weg.

Parallel dazu ist der hintere Anbau betoniert und der Hang dahinter gesichert. Diese Arbeiten sieht später niemand mehr und sie machen einen grossen Teil des Aufwands aus. Die Bodenplatte im Erdgeschoss trägt 1'000 kg/m², ausgelegt auf schwere Maschinen, Material und Lagergut.

Als Nächstes folgt die Instandsetzung der Stahlstruktur, danach die Montage der neuen Fassade. Der Bezug ist ab dem 1. April 2027 möglich. Wer bis dahin einziehen will und eine Kündigungsfrist von sechs Monaten hat, kündigt sein bestehendes Mietverhältnis bis Ende September 2026.

Auch die Regionalpresse hat über das Projekt berichtet: «Gewerbezentrum soll Handwerker vereinen», Volksstimme Nr. 86 vom 14. August 2026, von Sander van Riemsdijk. Der vollständige Artikel steht Abonnentinnen und Abonnenten der Volksstimme zur Verfügung.

Sobald der Bau weiter fortgeschritten ist, folgt der nächste Zwischenstand. Einheiten, Grundrisse, Verfügbarkeiten und Anfragen laufen über die Projekt-Website gz-homburg.ch, Besichtigungen auf der Baustelle sind nach Absprache möglich.

Alle Angaben zum Objekt stehen auf der Projektseite Gewerbezentrum Homburg, eine Übersicht beider Objekte unter Immobilien in Basel und im Baselbiet.

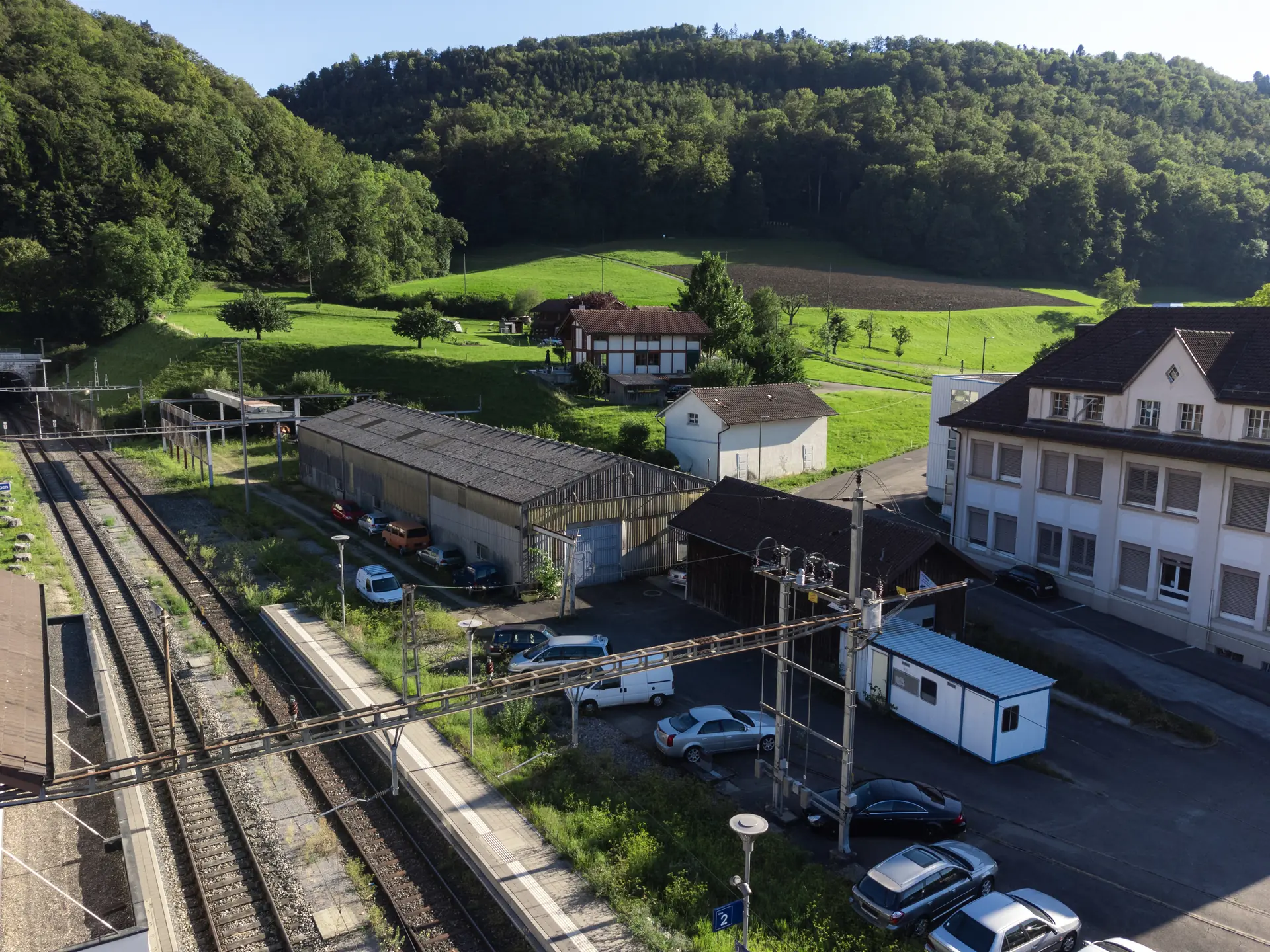

Luftbild des Areals vor dem Umbau mit Stahlbiegehalle, hölzernem Güterschopf und den Bahngleisen
September 2023: das Areal vor dem Umbau, mit Stahlbiegehalle, Güterschopf und den Gleisen.

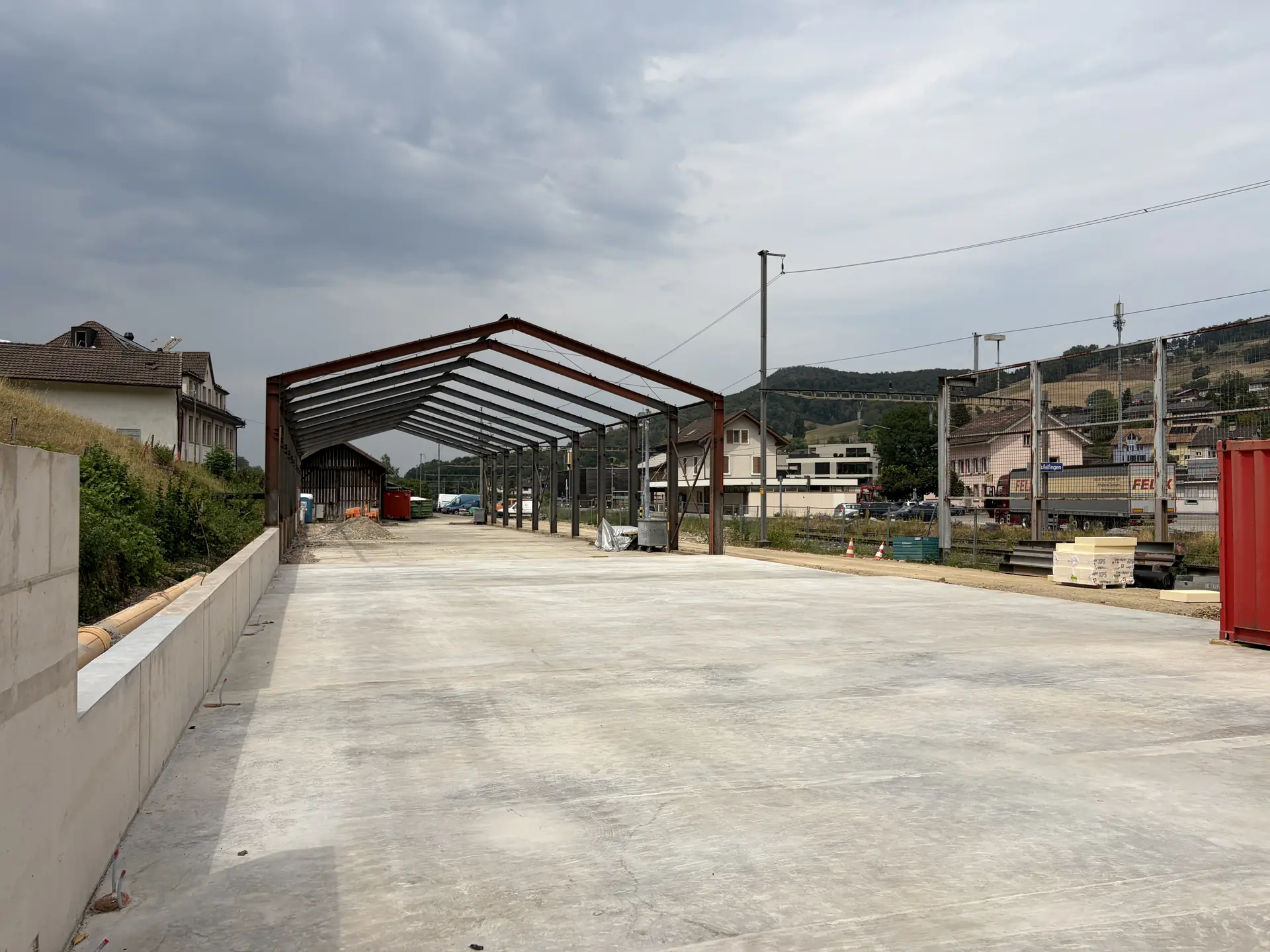

Blick der Länge nach über die neue Bodenplatte durch das Stahlskelett der Halle
August 2026: die neue Bodenplatte im Erdgeschoss, ausgelegt auf 1'000 kg/m².

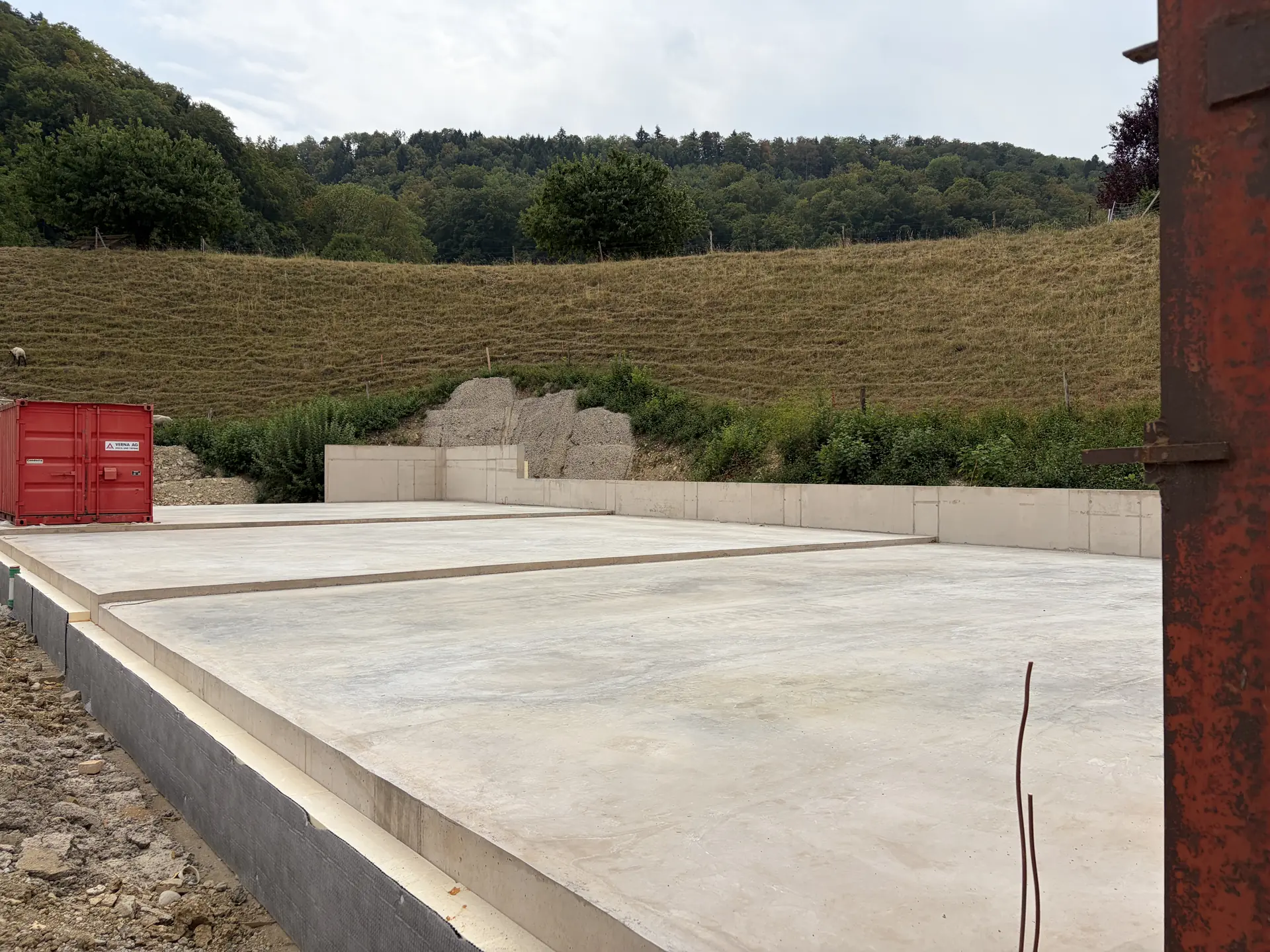

Betonierte Fläche des hinteren Anbaus mit Fundamenten, dahinter die Hangsicherung
August 2026: der betonierte Anbau und die Hangsicherung dahinter.

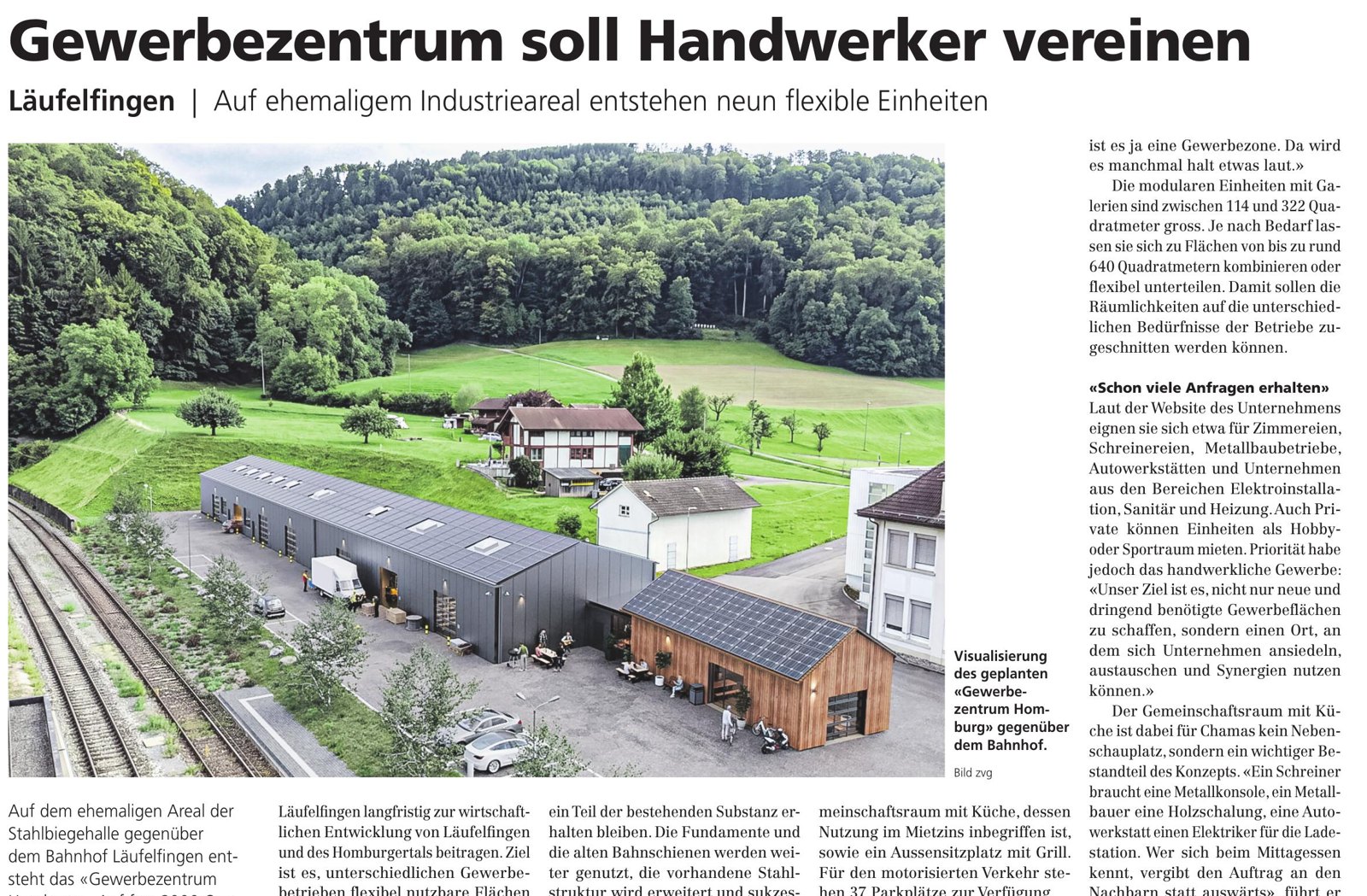

Ausschnitt der Zeitungsseite mit Titel «Gewerbezentrum soll Handwerker vereinen», Visualisierung des Areals und Beginn des Berichts
Ausschnitt aus der Volksstimme Nr. 86 vom 14. August 2026, Bericht von Sander van Riemsdijk. Der vollständige Artikel erscheint bei der Volksstimme.
